千葉県で木造倉庫を建てるときの建築確認|2026年4月の窓口変更と検査の流れ
千葉県で木造倉庫を新築・増築するときは、土地と建物の計画だけでなく、建築確認、中間検査、完了検査までを工程に組み込む必要があります。特に2026年4月1日から、千葉県の建築主事へ提出する確認申請書や完了検査申請書などは、特定行政庁市を除き、建築地の市町村ではなく千葉県庁または県の出先機関が直接受け付ける運用に変わりました。着工直前に慌てないよう、計画初期に確認したい実務ポイントを整理します。
この記事の要点
確認済証の交付前には着工できません。建築地、用途、延べ面積、階数、構造、消防・省エネ手続の有無を整理し、担当窓口と提出資料を早めに確定することが工程遅延の予防になります。

建築確認は「着工してよい建物か」を図面で確認する手続
建築確認は、計画している建物が建築基準法などに適合しているかを工事前に審査する手続です。千葉県は、一部の例外を除き、確認済証の交付を受けるまでは工事に着手できないと案内しています。木造倉庫では、敷地と道路、用途地域、建ぺい率・容積率、構造、防火・避難、設備、省エネなどを、用途と規模に応じて確認します。
2025年4月施行の制度見直しにより、都市計画区域などでは平家かつ延べ面積200㎡以下を除く建築物について、構造によらず構造規定等の審査が必要です。区域外でも階数2以上または延べ面積200㎡超は建築確認の対象です。実際の要否や提出図書は個別条件で変わるため、計画地を特定したうえで設計者や審査機関に確認してください。
2026年4月から千葉県への提出窓口が変更
2026年4月1日から、千葉県の建築主事へ提出する確認申請書、完了検査申請書、計画通知書などは、建築地の市町村を経由せず、千葉県庁または県の出先機関で直接受け付ける運用になりました。ただし、千葉市、船橋市、市川市、柏市、市原市などの特定行政庁市では、市が建築基準法に係る事務を行います。限定特定行政庁の市も担当範囲が異なるため、所在地だけで窓口を判断せず、最新の所管区分を確認します。
| 確認項目 | 計画初期に整理する内容 | 遅れやすいポイント |
|---|---|---|
| 申請窓口 | 特定行政庁市、限定特定行政庁市、県の所管を確認 | 旧来の市町村窓口を前提に準備する |
| 敷地条件 | 用途地域、接道、造成、がけ、開発許可 | 建物設計後に土地条件が判明する |
| 建物条件 | 用途、面積、階数、高さ、構造、防火区画 | 将来の保管物や使い方が未確定 |
| 関連手続 | 消防同意、省エネ適判、構造計算適合性判定 | 建築確認と別に必要な審査を見落とす |
| 検査 | 中間検査の対象、完了検査、検査済証 | 検査日を施工工程に確保していない |

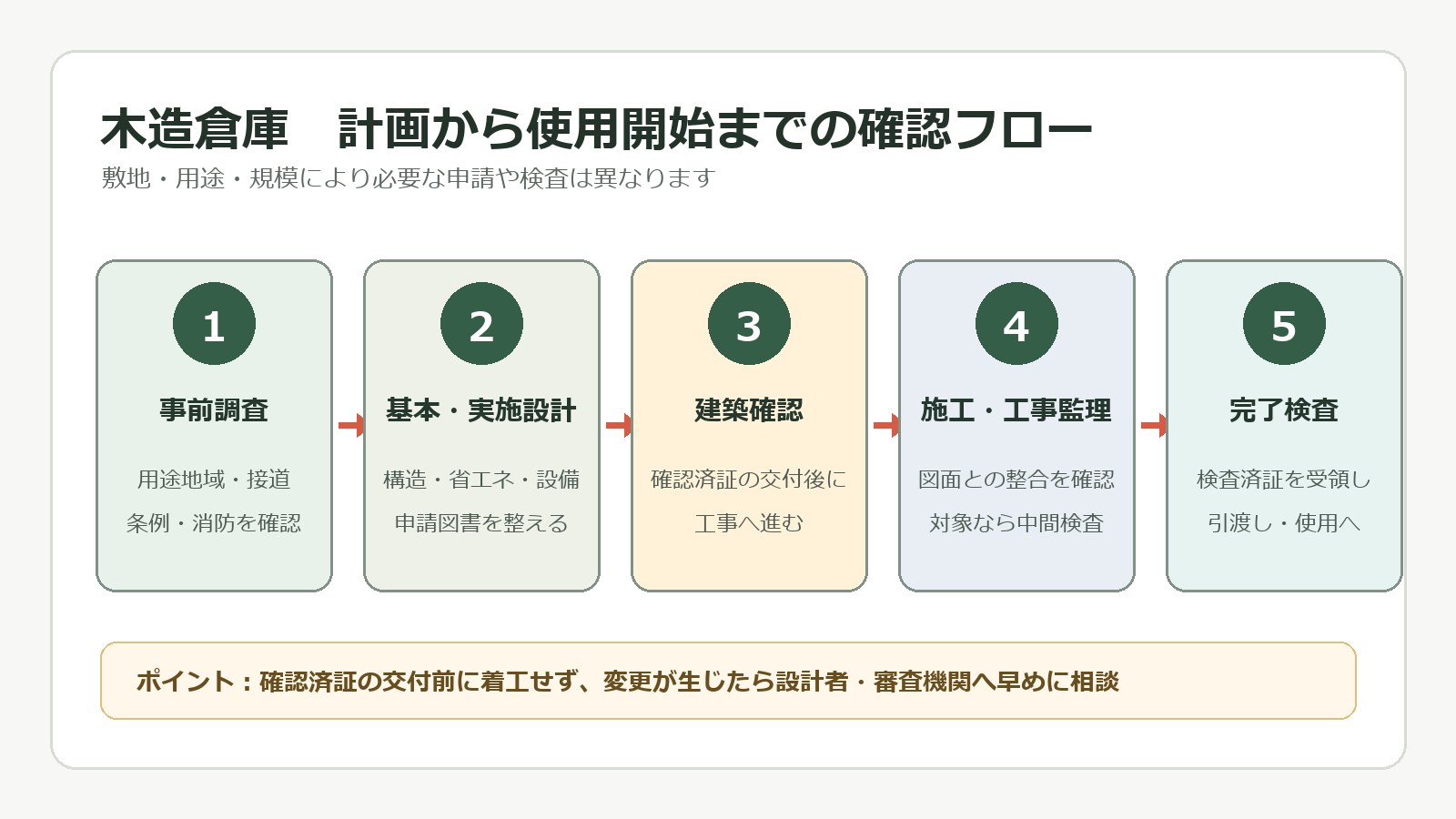

木造倉庫の計画から完了検査まで

1.敷地・用途・保管物を整理する
倉庫という名称だけでは必要条件を判断できません。何を、どの量、どの方法で保管するか、作業や荷さばきを行うか、事務所を併設するかを整理します。土地については用途地域、市街化調整区域、接道、造成・盛土、がけ、上下水道などを確認します。
2.確認申請に必要な図書をそろえる
千葉県の案内では、確認申請書、委任状、建築計画概要書、意匠・設備図、構造図・構造計算書などが主な提出書類です。消防法など関係法令の図書、構造計算適合性判定や省エネ適合性判定が別途必要になる場合もあります。提出部数や電子申請の可否は申請先へ事前確認します。
3.確認済証の交付後に着工する
確認済証は、申請図書が法令に適合すると確認されたことを示すものです。交付前に基礎工事などへ着手しないよう、申請・補正・交付に必要な期間を工程へ確保します。審査中の指摘で設計変更が生じることもあるため、発注や製作のタイミングも設計者と調整します。
4.施工中は工事監理と変更管理を行う
工事監理者は、工事が設計図書どおりに行われているかを確認します。仕様変更や設備ルート変更が生じた場合は、現場判断だけで進めず、計画変更確認などの要否を設計者・審査機関へ確認します。対象建築物では中間検査も必要です。
5.完了検査を受け、検査済証を保管する
工事完了後は完了検査を申請します。建築主事または指定確認検査機関の検査で法令適合が確認されると、検査済証が交付されます。将来の増改築、用途変更、売却、融資、保険などで確認済証・検査済証・竣工図が必要になる場合があるため、電子データを含めて整理して保管します。
工程を守るために発注者が準備したい資料
- 建築予定地の住所、地番、測量図、公図、登記事項
- 希望する延べ面積、階数、軒高、最高高さ
- 保管物の種類、量、荷姿、危険物の有無
- ラック、フォークリフト、搬入車両、荷さばき動線
- 必要な事務所、休憩室、トイレ、空調・換気設備
- 希望着工日・稼働開始日と予算の目安
これらが早くそろうほど、建築確認だけでなく消防・省エネ・構造・造成などの論点を前倒しで整理できます。
木造倉庫は土地・設計・申請を一体で進める
木造倉庫の計画では、構造やコストだけでなく、土地条件と行政手続を同時に確認することが重要です。エコスパ建設では、事業用途、敷地条件、搬入動線、将来の使い方を伺いながら、計画初期の検討をお手伝いします。土地選びから確認したい方は、千葉県で木造倉庫を建てる土地選びもご覧ください。具体的な計画は無料相談・お問い合わせからご相談いただけます。
参考資料
- 千葉県:建築確認申請について(2026年4月1日からの提出方法・主な提出書類)
- 千葉県:建築物に関する手続の担当窓口案内(特定行政庁市・限定特定行政庁市・県所管)
- 国土交通省:建築確認・検査の対象となる建築物の規模等の見直し(2025年4月施行)
- 千葉県:建築基準法に基づく中間検査制度の概要
- 千葉県:建築確認から完了検査までの案内
※本記事は2026年10月19日時点の公表情報を基にした一般的な解説です。個別の建築確認・検査・消防・省エネ等の要否は、計画地を所管する行政庁、指定確認検査機関、設計者へご確認ください。
